進捗管理の実施スコープ

進捗管理のために必要な作業を総合的にお手伝いします。

進捗分析の例

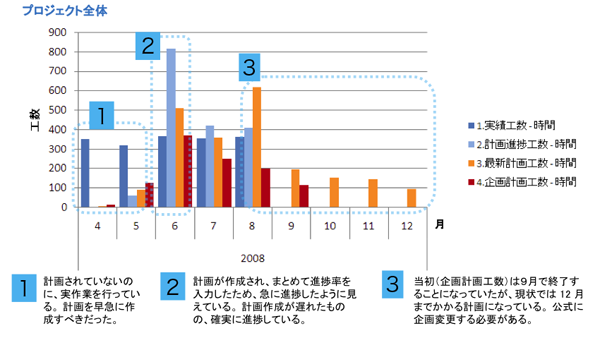

工数予実差

プロジェクト全体またはブロック (WBS) について、予定と実績の工数を表示する。月(週)ごとの進捗 を確認する。

(画像をクリックして拡大)

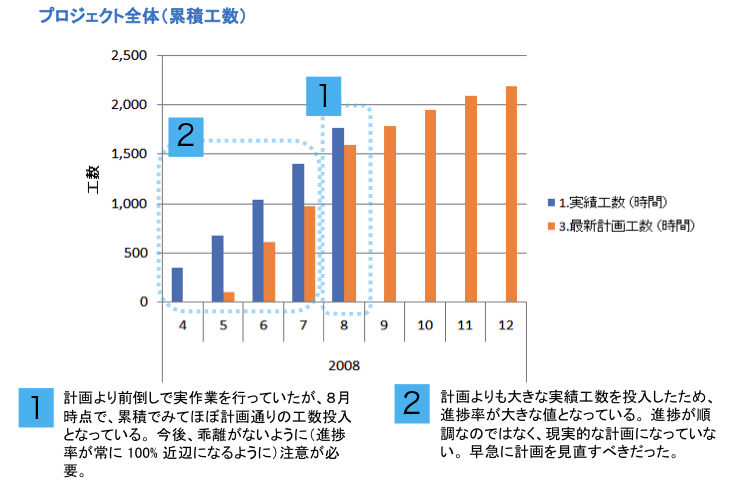

工数予実差(累積)

プロジェクト全体またはブロック (WBS) について、月(週)ごとの予定と実績の累積工数を表示する。 作業完了に必要な(計画している)工数と実際の投入工数による進捗を確認する。

(画像をクリックして拡大)

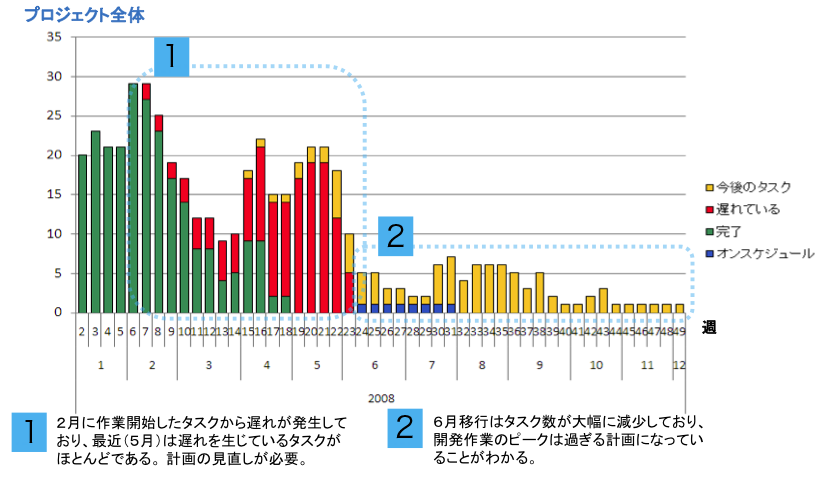

タスク進捗

プロジェクト全体またはブロック (WBS) について、グラフ作成時のタスクの進捗状況ごとのタスク数を表示する。月(週)ごとに遅れているタスク数を確認できる。

(画像をクリックして拡大)

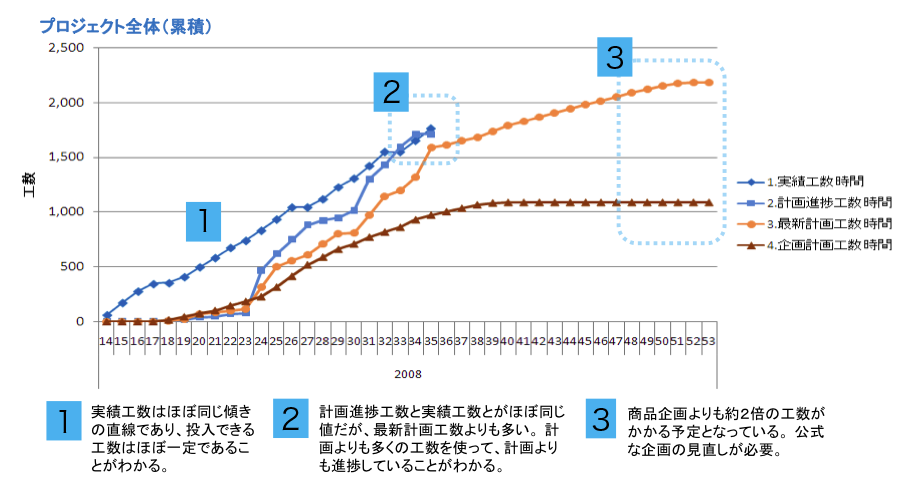

EVM 累積

プロジェクト全体またはブロック (WBS) について、週ごとの EVM にもとづいた各種工数の累積を表示する。計画目標と比較した申告進捗(進捗工数)や投入工数実績を確認する。

(画像をクリックして拡大)

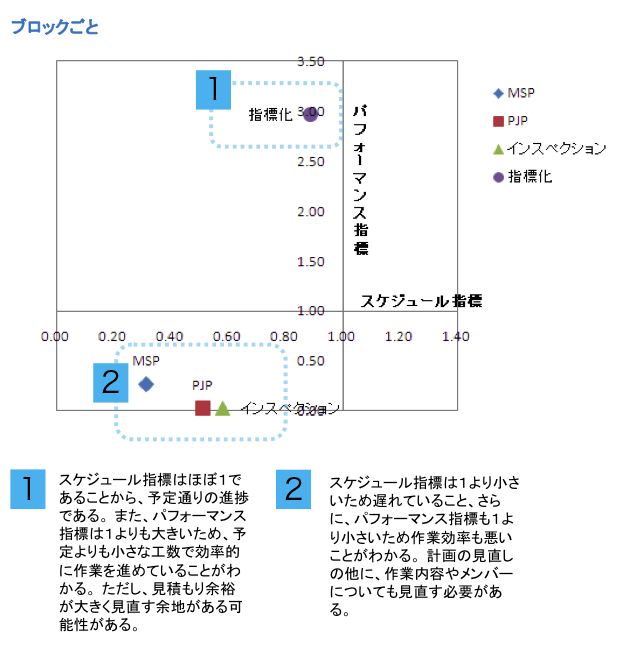

EVM 進捗ポートフォリオ

プロジェクトについて、EVM にもとづいたブロック (WBS) ごとのスケジュール指標とパフォーマンス指標とを表示する。計画に対する遅れと、作業効率もしくは見積もり精度の度合いを同時に比較できる。

(画像をクリックして拡大)
